弱电机柜安装详细步骤及注意事项

2023-3-10|发布:河南中之海电子科技有限公司|点击数: 481

机柜如何安装虽然不难,但仍然有一些细节问题需要注意,现在我们一起来总结下。

一、机柜安装注意以下几点:

1、有了机柜相关尺寸,再检查设备的外形,确保和选择的支架搭配。一个坚固的机柜可承重达250公斤,所有安装螺丝不得有松动,保护橡皮垫应安装牢固,所以检查一下用来拿出设备用的工具,比如,提门或手推车。好的机柜下面装有轮子,所以你只需把该装的设备装进去,再把机柜推到合适的地方即可。
2、测量一下房间的大小和机柜经过的天花板、门和电梯高度。再有,考虑到机柜里的多类设备,确保把机柜放在距离电源、网线插口、通讯插口近的地方。

3、检查打开和关闭机柜时柜门打开的角度及,标准机柜门在右边打开,门轴在左边,当然不排除相反的情况。所有的门和侧板都应很容易打开,以便于维护。安放应竖直,柜面保持水平,垂直偏差小于等于百分之一,水平偏差小于等于3mm,机柜之间缝隙小于等于1mm,机柜表面要完整,无损伤,螺丝要坚固,每平方米表面凹凸度应小于1mm。
4、当你要将设备机柜安装入一个已经存在的机柜组时,你可以把机柜挨着排成一排,这样安全、整齐。有些机柜组由于种种原因,不能再增加了,或者只能增加几种附件。最好的机柜组模型应具有充分的可扩充性,并带有所有必要的硬件,可把机柜侧板拿掉,用螺钉将机柜相互连接,排成一排。

二、机柜安装时步骤:

常用的19英寸(标准600mm),至于高度,分别为:42U、37U、32U。27U,深度为1000mm、900cm、800mm、600mm。

一、机柜安装规划

在安装机柜之前首先对可用空间进行规划,为了便于散热和设备维护,建议机柜前后与墙面或其它设备的距离不应小于1米,机房的净高不能小于2.5米。

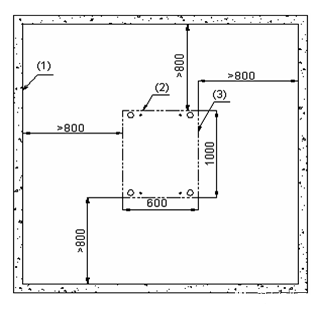

单柜空间规划图(图中单位为mm)

二、安装前的准备工作

安装前,场地底座要准确无误,否则会导致返工。  按照拆箱指导拆开机柜及机柜附件包装木箱。

三、安装机柜

1、安装流程

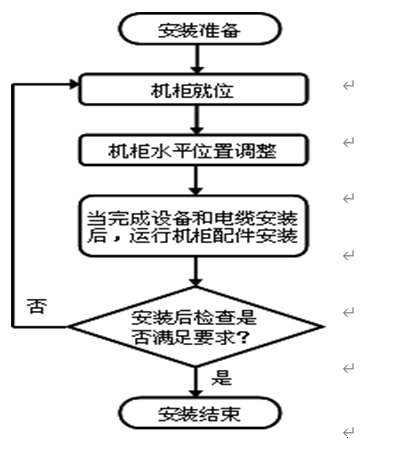

如果机柜安装底座上,机柜固定后,则可以直接进行机柜配件的安装。安装机柜的流程如图所示。

在底座上安装机柜的流程

2、机柜就位

将机柜安放到规划好的位置,确定机柜的前后面,并使机柜的地脚对准相应的地脚定位标记。

机柜地脚锁紧示意图

(1)机柜下围框    (2)机柜锁紧螺母    (3)机柜地脚    (4)压板锁紧螺母

机柜前后面识别方法:有走线盒的一方为机柜的后面。

3、机柜水平调整
在机柜顶部平面两个相互垂直的方向放置水平尺,检查机柜的水平度。用扳手旋动地脚上的螺杆调整机柜的高度,使机柜达到水平状态,然后锁紧机柜地脚上的锁紧螺母,使锁紧螺母紧贴在机柜的底平面。图所示为机柜地脚锁紧示意图。

4、安装机柜配件

A、机柜配件安装流程

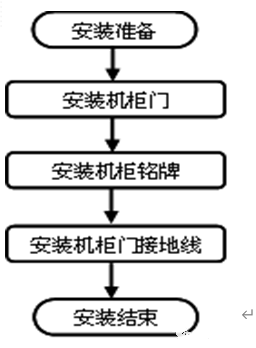

机柜配件安装包括机柜门、机柜铭牌和机柜门接地线的安装,流程如图C-5所示。

B、安装前确认

机柜已经固定;设备已经在机柜上安装完毕;电缆已经安装完毕。

机柜配置安装流程

四、安装机柜门

机柜前后门相同,都是由左门和右门组成的双开门结构。如图所示。

机柜门可以作为机柜内设备的电磁屏蔽层,保护设备免受电磁干扰。另一方面,机柜门可以避免设备暴露外界,防止设备受到破坏。机柜前后门的安装示意图如图所示,安装步骤如下:

(1)将门的底部轴销与机柜下围框的轴销孔对准,将门的底部装上。

(2)用手拉下门的顶部轴销,将轴销的通孔与机柜上门楣的轴销孔对齐。

(3)松开手,在弹簧作用下轴销往上复位,使门的上部轴销插入机柜上门楣的对应孔位,从而将门安装在机柜上。

(4)按照上面步骤,完成其它机柜门的安装。

活动轴销在出厂前已安装在门板上,在现场安装的时候不用再装。

机柜同侧左右两扇门完成安装后,它们与门楣的之间的缝隙可能不均匀,这时需要调整两者之间的间隙。调解方法:在图中机柜的下围框轴销孔和机柜门下端轴销之间增加垫片(机柜门包装中自带)。

五、安装机柜铭牌

(1)取出机柜铭牌。

(2)撕去铭牌背面的贴纸,将铭牌粘贴在机柜前门左侧门上部的长方形凹块位置,如图所示。

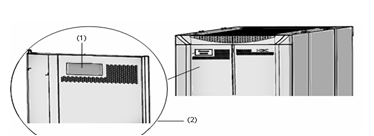

铭牌粘贴位置示意图

六、安装机柜门接地线

机柜前后门安装完成后,需要在其下端轴销的位置附近安装门接地线,使机柜前后门可靠接地。门接地线连接门接地点和机柜下围框上的接地螺钉,如图所示。

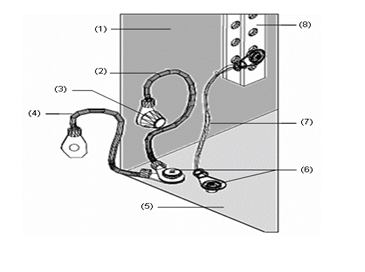

 机柜门接地线安装前示意图

(1) 机柜侧门 (2) 机柜侧门接地线 (3) 侧门接地点         (4) 门接地线
(5) 机柜下围框 (6) 机柜下围框接地点 (7) 下围框接地线 (8) 机柜接地条

(1)安装门接地线前,先确认机柜前后门已经完成安装。

(2)旋开机柜某一扇门下部接地螺柱上的螺母。

(3)将相邻的门接地线(一端与机柜下围框连接,一端悬空)的自由端套在该门的接地螺柱上。

(4)装上螺母,然后拧紧,如图所示,完成一条门接地线的安装。

(5)按照上面步骤的顺序,完成另外3扇门接地线的安装。

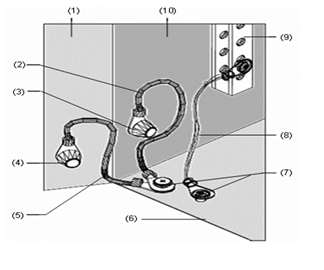

机柜门接地线安装后示意图

(1) 机柜前/后门 (2) 侧门接地线 (3) 侧门接地点 (4) 前/后门接地点 (5) 门接地线
(6) 机柜下围框 (7)下围框接地点 (8)下围框接地线 (9) 机柜接地条        (10) 机柜侧门

对于自购机柜,机柜到机房接地的接地线要求采用标称截面积不小于6mm2的黄绿双色多股软线,长度不能超过30m。

三、机柜安装检查

OCT机柜安装完成后,请按照表中的项目进行检查,要求所列项目状况正常。

编号 项目
1 正确确认机柜的前后方向
2 机柜前方留0.8m的开阔空间,机柜后方留0.8m的开阔空间
3 机柜调整水平

分享到:

— 产品中心

PRODUCT CENTER

— 联系我们

CONTACT US

河南中之海电子科技有限公司
联系电话:0371-86153638
电子邮箱:heguangju@126.com
网  站:www.hnoct.com
公司地址:郑州市勤工路8号
分类中心
业务范围
CopyRight 2017-2018 河南中之海电子科技有限公司 版权所有 豫ICP备19017854号-1
